| Configuración Técnica y Financiera es la estructuración de tiempos y gastos prevista para el proyecto |
Configuración Técnica y Financiera
La Vista de Configuración Técnica y Financiera presenta las siguientes funcionalidades:
- Configuración Gantt: Muestra el tiempo de dedicación previsto para diferentes tareas o actividades.
- Configuración Presupuesto: Consiste en una estimación sobre las necesidades monetarias para realizar el proyecto.
- Vista Global de Apalancamiento: Es una tabla que contiene los porcentajes de Apalancamiento


![]() |

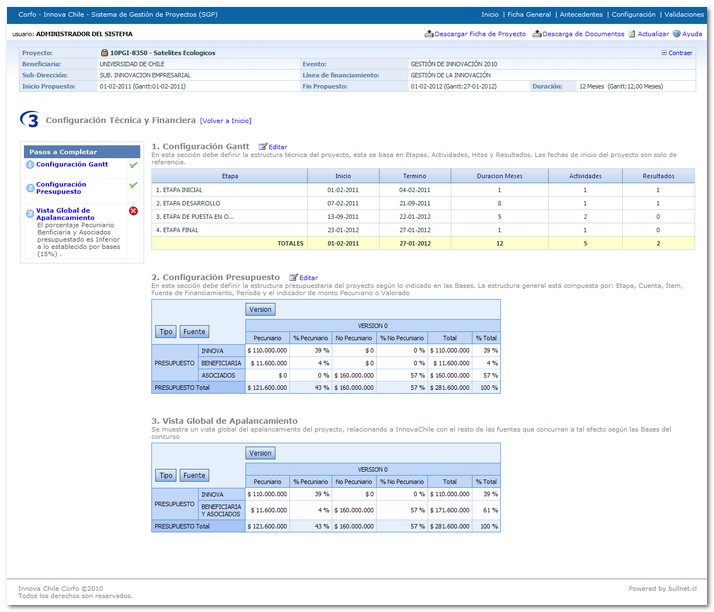

Para editar una sección, haga clic en el respectivo botón![]() |
Funcionalidades
1. Configuración Gantt

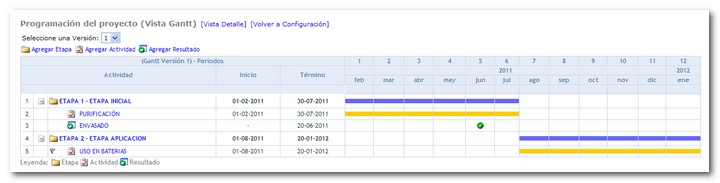

Se realiza mediante el Diagrama Gantt, el cual permite estructurar el tiempo de dedicación previsto para diferentes tareas o actividades a lo largo de un tiempo total determinado. Se divide en casillas, en donde se clarifican los datos de nombre y cantidad de etapas, inicio y término, duración de meses, actividades y resultados.
2. Configuración Presupuesto

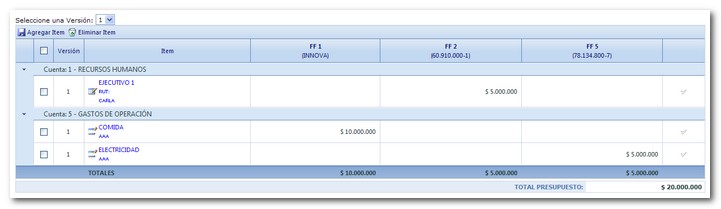

Se realiza mediante una parrilla de ítems, la cual permite ingresar los gastos previstos para el proyecto. Se puede configurar de acuerdo a las fuentes de financiamiento, períodos, pecuniario o no pecuniario, etc.

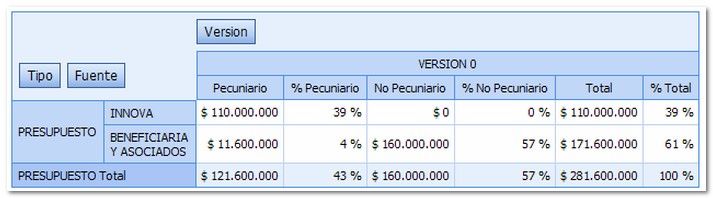

3. Vista Global de Apalancamiento
En este vista se visualizan los porcentajes de cada institución
que aportan de forma pecuniaria como no-pecuniaria
![]() |
Estos porcentajes vienen estipulados por las bases, usted no podrá modificar esta sección desde esta vista, para modificar sus valores deberá modificar el presupuesto. |
